AVANZAN ÚLTIMAS OBRAS DE LA INTERCONEXIÓN ENTRE VICHADA Y CASANARE

Como resultado de las gestiones sociales, prediales, técnicas y jurídicas adelantadas por GENSA, se lograron superar las dificultades con propietarios y ocupantes de predios intervenidos por la construcción de la “Línea de Interconexión Eléctrica a 115 kV Casanare – Vichada y Subestaciones Asociadas”, lo que permitió el montaje de las torres faltantes, de las 443 prevista para culminar el proyecto.

Con las autorizaciones respectivas se pudo avanzar con la estructura T59, ubicada en el municipio de Nunchía, jurisdicción del departamento de Casanare, siendo la última torre pendiente que componen el trazado de la línea 115 kV. Con la finalización de esta actividad se podrán interconectar las cuatro (4) nuevas subestaciones, así como las redes de media tensión 34.5 kV y 13.2 kV que componen del proyecto.

De igual forma se adelanta la adecuación y montaje de las estructuras metálicas T19 y T20 en el sector de San Luis de Palenque, Casanare, para cumplir con los requerimientos de Aeronáutica Civil de evitar la afectación de la aeronavegabilidad en la zona donde se ubican estas las torres.

En referencia a las subestaciones eléctricas se avanza con las pruebas finales para posteriormente integrarlas al centro de control de Enerca, empresa operadora de red en la ciudad de Yopal y además la respectiva conexión a la línea 115 kV Yopal – Paz de Ariporo, ambas localidades en Casanare. Para este último paso se requiere la autorización de la Compañía Expertos en Mercados (XM), como entidad reguladora.

Cabe resaltar que los recursos para este proyecto los aportó el Gobierno del Presidente Iván Duque como parte del proyecto de expansión eléctrica dentro del territorio nacional. La inversión total supera los 115 mil millones de pesos, aportados a través del Fondo de Apoyo Financiero para la Energización de las Zonas No Interconectadas (FAZNI) y del Sistema General de Regalías del Departamento Planeación Nacional (DPN) asociados a los departamentos de Casanare y Vichada.

Este proyecto marca un hito tanto para GENSA como para los departamentos de Casanare y Vichada, considerando su impacto y magnitud. Una vez entre en operación durante el primer trimestre de 2021, se beneficiarán alrededor de 80.000 usuarios ubicados a lo largo de los más de 300 km de líneas construidas.

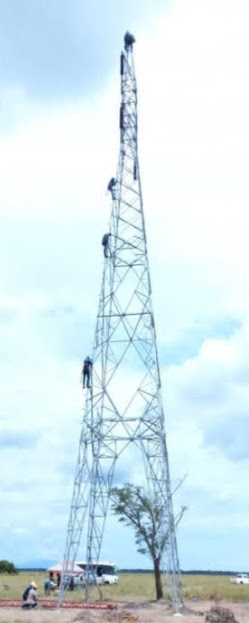

Montaje Torre T59 en Nunchía Casanare
Subestación 115 kV San Luis de Palenque Casanare
Torre T20 – Ajuste por requerimiento de la Aerocivil
